时间:2014-10-11 09:41:16 来源: 作者:吴婧贤 马金义/图

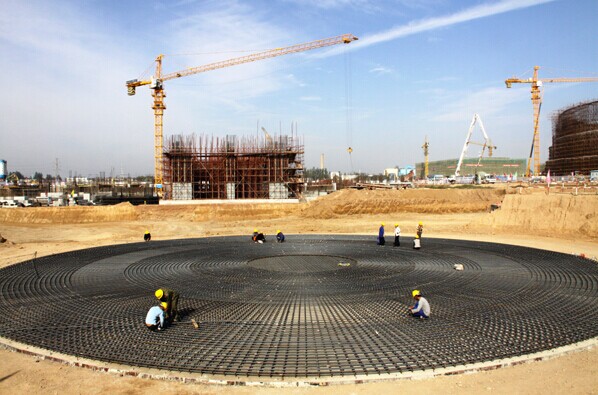

9月15日,吴忠热电厂“上大压小” 2×350MW项目的施工人员正在绑扎烟囱基础底板钢筋。该项目主厂房于6月29日浇筑第一罐混凝土,目前该项目主厂房区域地下管网、基础施工完成90%;间冷塔环基施工已全部完成,X柱钢筋绑扎完成20%;烟囱基础垫层浇筑已全部完成,基础环壁钢筋加工配置累计完成50%。
