时间:2010-12-23 09:49:12 来源: 作者:未知

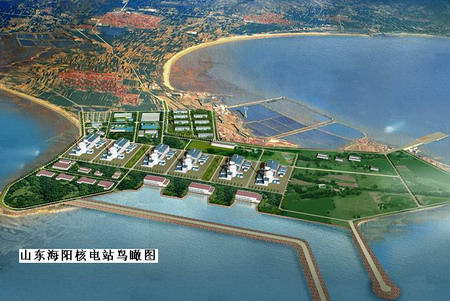

12月21日,我国第三代核电自主化依托项目——中电投山东海阳核电项目二号核岛CA20模块成功吊装就位,顺利完成了2010年度的最后一个工程节点,至此,海阳核电项目2010年度计划安排的11个工程节点全部完成,全面实现了年度工程目标。
吊装工作于9时整开始,11时整完成,历时2个小时。此次吊装的CA20模块是三代核电AP1000中最大的一个结构模块,长21.4米,宽14.2米,高20.9米,近7层楼高,由32个墙体子模块和40个楼板子模块组成18个房间,其功能包括乏燃料的贮存、传输、热交换及废物收集与处理等。CA20模块总重量近800吨,起吊总重量1025.7吨。
随着海阳核电二号核岛CA20模块的成功吊装就位,海阳核电项目今年已成功实现了一号核岛CA20、CV底封头、CA01、CV筒体第一环、第二环、第三环成功吊装就位,二号核岛FCD(第一罐混凝土浇筑)、CV底封头、CA20成功吊装就位,一号、二号常规岛FCD等11个重大里程碑节点。
为确保2010年每个节点实现过程中的安全和质量,山东核电有限公司从施工组织、资源协调等方面进一步强化业主的管控作用,全过程参与节点重大方案的制定和审批,监控施工作业环节的安全和质量,严把工程施工质量的最后一道防线。在国家相关部委的关心和支持及中电投集团的正确领导下,山东核电有限公司与各参建单位共同努力,保证了海阳核电项目工程施工过程中,健康、安全、环境等方面均得到良好控制,确保了年度各工程节点的顺利实现。
海阳核电项目二号核岛CA20的成功吊装就位,为海阳核电项目2010年工程建设划上了一个圆满的句号,同时,为2011年工程建设的稳步推进奠定了坚实的基础。
